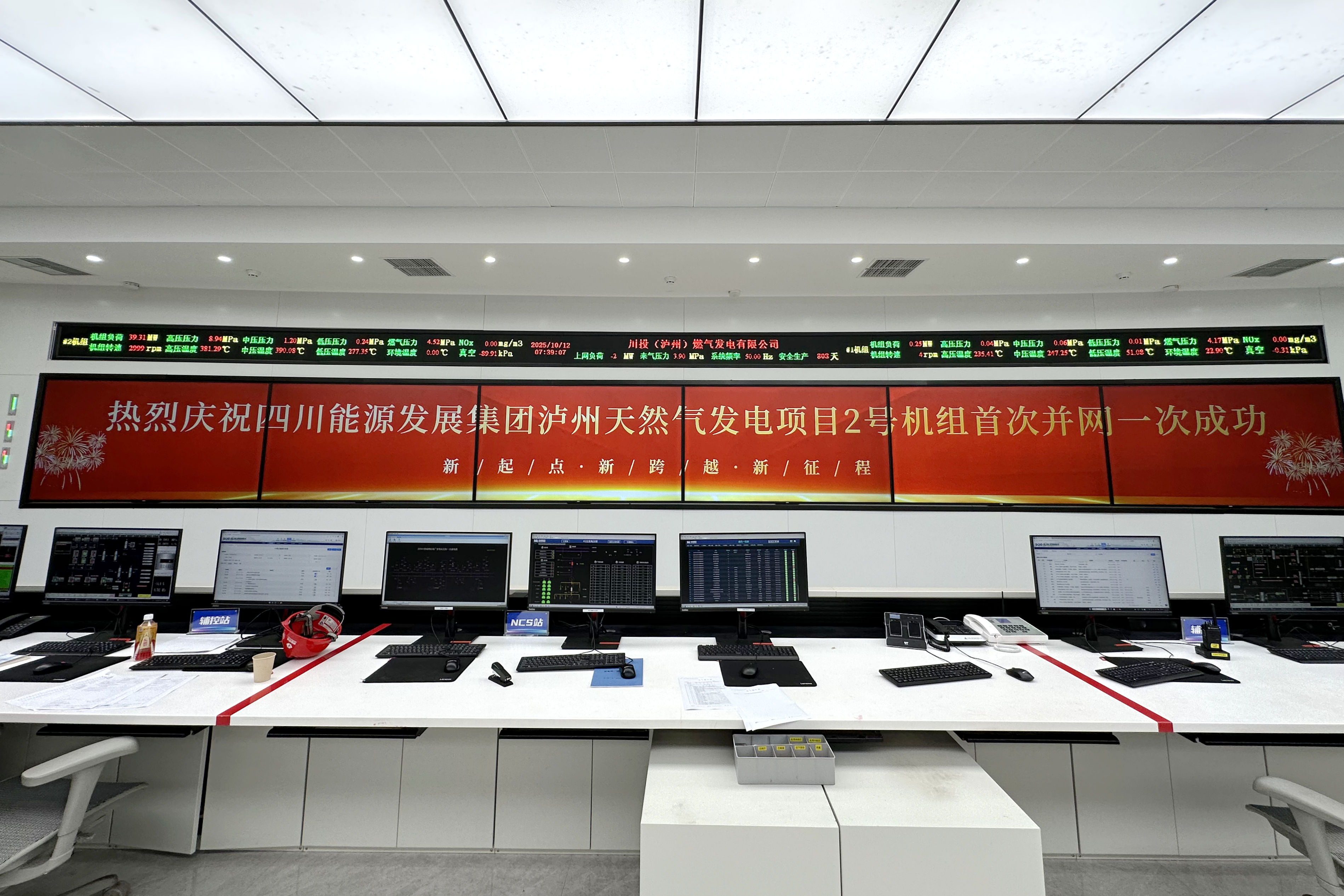

10月12日,泸州天然气发电项目2号机组首次并网一次成功。并网后,机组各系统状态、参数正常,运行平稳有序,为后续开展168小时试运行工作奠定了坚实基础。
为保障整套启动顺利进行,泸州气电提前谋划,积极组织各参建单位密切协作,严格遵循“安全第一”原则,以“高标准、严要求”全面落实各项任务,稳步推进机组各项检查和条件确认工作。项目团队对并网方案进行了精细化论证与持续完善,高质量完成发电机短路特性试验、空载试验、励磁系统特性试验以及假同期等一系列并网前的重要试验,试验结果均符合规范要求,机组整体已具备带负荷运行能力。
2号机组首次并网一次成功,标志着泸州天然气发电项目正式进入投产倒计时阶段。下一步,泸州气电将紧密围绕2号机组实际情况,不断总结经验,强化现场管理与调度,持续优化施工方案,锚定双机投产目标,全力推进机组并网后的各项调试工作,确保168小时试运行高质量完成,以优异的项目建设成果为四川电源保障再添坚实力量。
