泸州天然气发电项目全面投产

来源:川投燃电 发布日期:2025-10-25 0

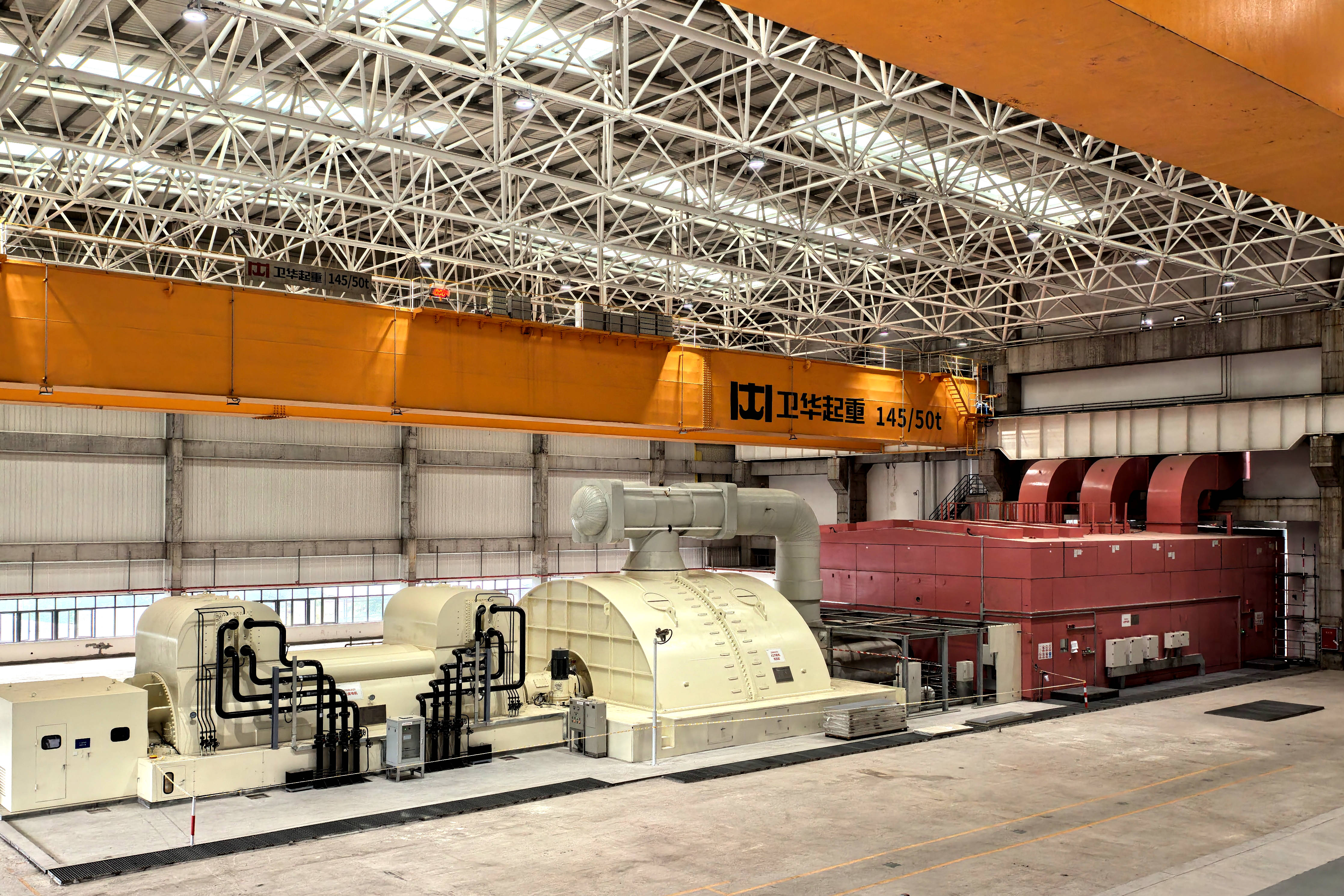

四川能源发展集团泸州天然气发电项目2号机组168小时试运行一次成功1
四川能源发展集团泸州天然气发电项目2号机组168小时试运行一次成功2
四川能源发展集团泸州天然气发电项目2号机组168小时试运行一次成功3

10月25日16时18分,四川能源发展集团所属川投燃电泸州天然气发电项目2号机组圆满完成168小时试运行,标志着该项目全面建成投产。试运行期间,机组各项性能指标表现优异,从首次并网到通过168小时试运行仅用时13天,创下了国内H级燃机整套启动调试用时的新纪录。四川能源发展集团党委委员、副董事长李文志,中国电力工程顾问集团西南电力设计院有限公司党委书记、董事长王强到场见证。

李文志代表四川能源发展集团向奋战在一线的广大建设者致以诚挚的问候,向参建各方的关心、支持和帮助表示衷心的感谢。他指出,集团承担着全省能源产业高质量发展与能源安全保障的重要使命。泸州气电项目在迎峰度冬关键节点全面投产,是集团立足功能定位、服务全省大局的生动实践。作为川南负荷中心的骨干电源,项目将为全省提供有力的调峰支撑和应急保障,进一步巩固四川清洁能源大省地位,助推天然气资源就地转化,为经济发展注入新动能。

泸州气电项目位于泸州市江阳区江北镇,是贯彻落实省委、省政府决策部署,服务全省电力保供大局规划建设的重点项目,也是纳入四川省“十四五”能源规划及电力发展规划的推进项目。项目采用目前国际上最先进的2套700兆瓦等级燃气-蒸汽联合循环机组,预计年发电量可达35亿千瓦时。

2023年7月项目全面开工以来,在省、市、区各级党委、政府和相关职能部门、单位以及集团公司的关心与支持下,各参建单位通力协作、迎难而上,高效推进工程进度,高质量完成各项节点目标,项目总工期较原计划提前67天,圆满完成省能源局、泸州市政府和集团公司下达的工程建设任务。

值得一提的是,项目自1号机组投产以来,已累计发电约8.1亿千瓦时,有力保障了地区迎峰度夏电力稳定供应,显著提升了电网运行可靠性。2号机组的顺利投运,标志着项目全面进入“双机运行、枕戈待旦”的新阶段,将为今冬明春电力保供注入强劲动力。

山东电力建设第三工程有限公司、广东天安项目管理有限公司、东方汽轮机有限公司、东方电机有限公司、东方菱日锅炉有限公司、南方电网电力科技股份有限公司有关领导,四川能源发展集团能源产业部、建设管理部,川投燃电集团、泸州气电公司相关负责同志与各参建单位员工代表共同在现场见证了项目全面投产这一重要时刻。
