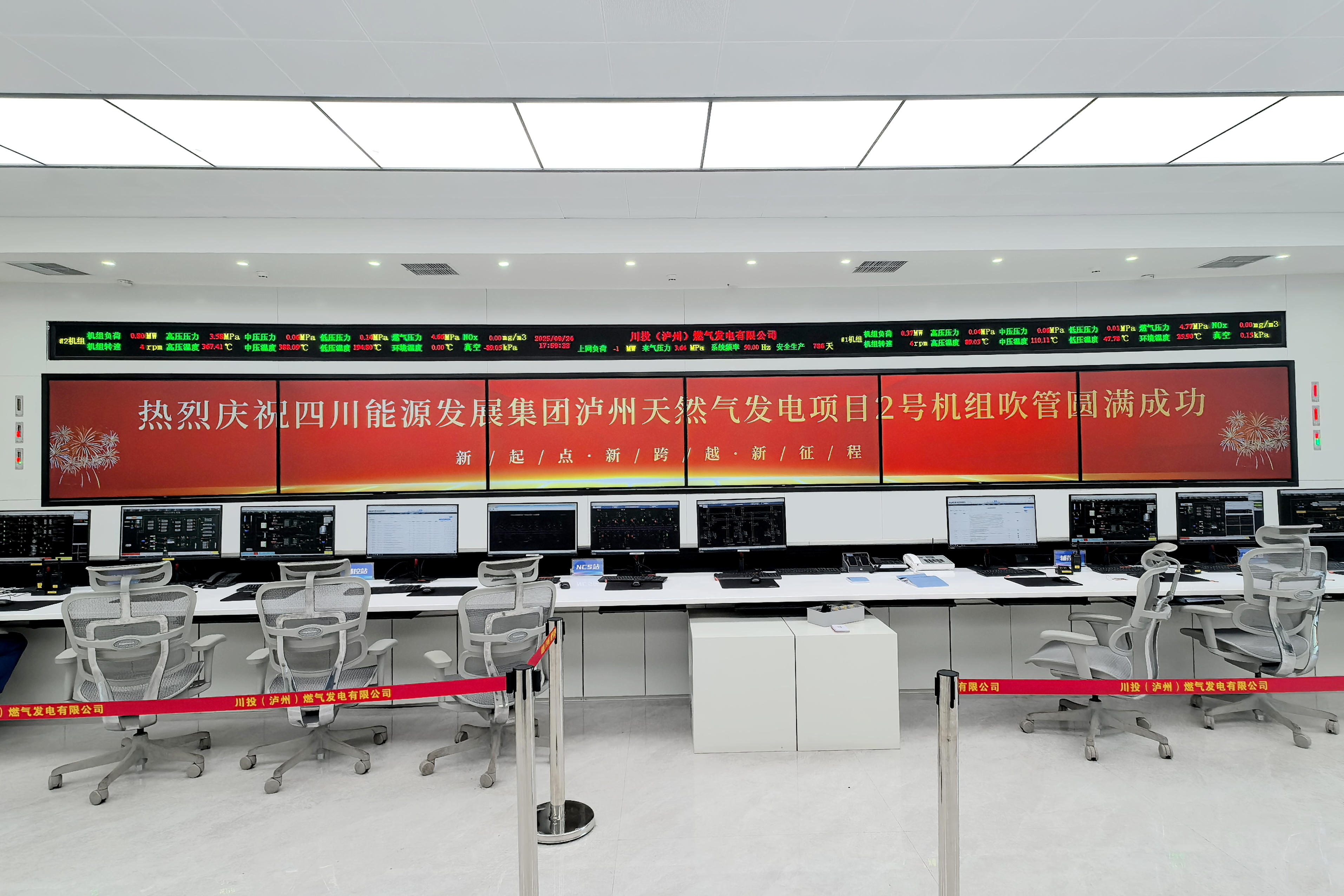

为确保按计划实现项目2号机组投产目标,泸州气电凝心聚力,持续提升运行与设备管理人员技术水平,不断夯实安全生产基础,高效推进机组建设工作。9月22日,随着2号发电机空载励磁系统动态试验顺利结束,泸州天然气发电项目2号机组并网前的电气试验提前圆满完成;仅仅两天后,2号机组吹管工作顺利完成,全过程平稳顺畅,各项关键指标均达优良标准。
为有效压缩电气整套启动调试周期,泸州气电提前部署,周密策划,充分利用燃机运行特性,在2号机组点火吹管期间,克服调试初期设备运行不稳定的困难,灵活穿插试验项目,争分夺秒推进电气试验进程。工作人员加班加点,逐一检查二次回路,历时三天高效完成了发电机短路试验、发电机带主变压器短路试验、发电机空载试验、发电机带主变压器空载试验以及发电机空载励磁系统动态试验等并网前电气试验项目。
为实现“安全零事故、质量高标准”的吹管目标,泸州气电充分总结前期建设经验,联合各参建单位形成“协同作战、精准攻坚”的工作机制,项目部提前编制吹管专项方案与应急预案,明确各单位职责边界与协同流程;吹管启动前,对各相关系统开展“拉网式”排查,逐项核对DCS画面测点状态,确保吹管期间设备运行状态可实时监控、精准调整,构建起多方联动、闭环高效的管理体系。吹管作业期间,项目指挥部领导靠前指挥、现场督战,全体施工及调试人员坚守岗位、日夜奋战,严格执行标准化操作流程与技术方案。全程精准把控吹管压力、温度等关键参数,确保各系统设备始终处于安全可控状态。
此次电气试验的圆满完成,全面检验了电气一次系统设备和二次回路的可靠性,为实现机组首次并网一次成功提供了有力保障,也将大幅缩短电气整套启动调试时间;吹管工作的高标准完成,在检验前期安装成果的同时,极大提振了全体参建人员的信心,为后续关键节点攻坚注入强劲动力。
目前,各参建单位正以昂扬的斗志冲刺后续工作,全力推进机组整套启动并网、168小时试运行等关键环节,坚决确保机组按期、安全、高效、高质量投产,为全省能源保供和区域经济发展提供更坚实的支撑。
